Como saber se a tua obra está a ser rentável antes de ela acabar
A maioria dos investidores só sabe se uma obra correu bem quando ela acaba.
E aí já não há nada a fazer.
O dinheiro foi gasto, os erros foram cometidos, e o que sobrou (se sobrou) é o teu resultado.
Gerir uma obra sem controlo financeiro em tempo real é como conduzir sem o Waze. Até podes chegar ao destino, mas apanhaste trânsito e gastaste mais combustível.
O problema: confundir orçamento com controlo
Ter um orçamento inicial não é ter controlo.
O orçamento diz-te quanto planeaste gastar. Não te diz quanto estás a gastar. Não te diz onde estás a desviar. E não te diz o que vai acontecer se continuar assim.
São coisas completamente diferentes.
A maioria dos investidores tem um orçamento. Poucos têm controlo.
O que é controlo financeiro de obra a sério
Controlo financeiro de obra significa, em qualquer momento da obra, conseguires responder a três perguntas:
1. Quanto já foi gasto?
Não o que está aprovado, não o que está em fatura, o que foi efetivamente executado e validado.
2. Quanto falta gastar?
Com base no que está por executar, a que preços, e com que grau de certeza.
3. O resultado final está dentro do que foi planeado?
Ou seja, se a obra continuar ao ritmo atual, chegas ao fim com que margem?
Se não consegues responder a estas três perguntas em qualquer momento da obra, não tens controlo. Tens esperança.
Onde se perde o dinheiro sem dar conta
Numa obra, os desvios raramente acontecem de uma vez.
Acontecem aos poucos:
Um trabalho a mais aqui, aceite sem orçamento aprovado.
Um auto de medição assinado sem validar as quantidades.
Uma especialidade que atrasou e obrigou a reagendar outras.
Um material substituído sem ajuste de preço.
Cada um destes eventos, isolado, parece menor. Somados ao longo de meses, podem representar 10%, 15% ou 20% de desvio face ao orçamento inicial.
E o pior, quando o desvio é detetado tarde, não há forma de o recuperar.
O quadro financeiro
Na JANUA Obras, o cronograma de obra não é apenas um calendário de tarefas.
É um instrumento financeiro.

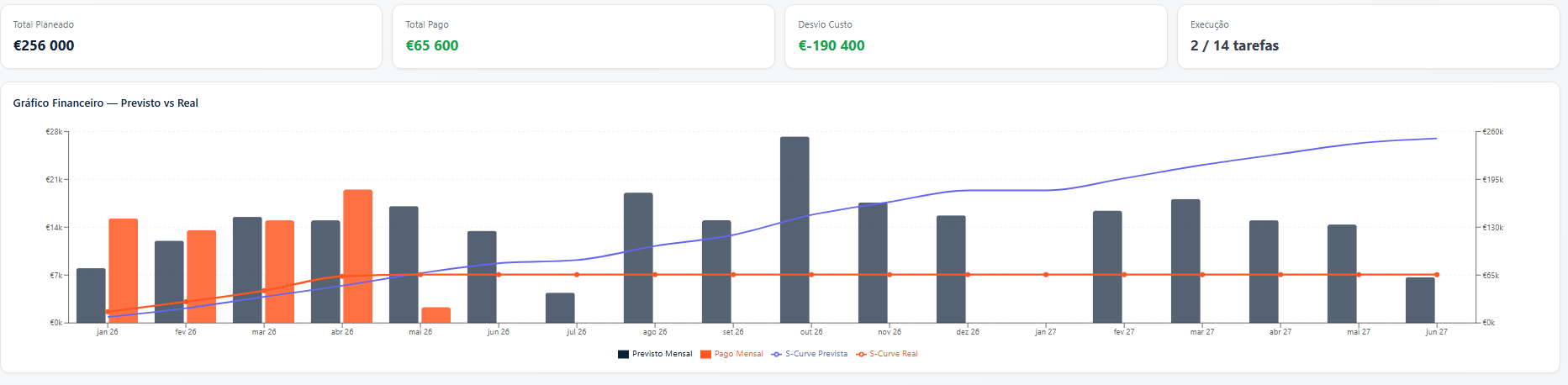

O quadro financeiro integrado no cronograma cruza duas dimensões que normalmente vivem separadas: o tempo e o dinheiro.
Para cada fase da obra tens visibilidade sobre:
o que estava previsto gastar naquele período
o que foi efetivamente aprovado via autos de medição
o desvio acumulado face ao orçamento
E porque o mapa de quantidades está diretamente ligado ao quadro financeiro, cada item executado em obra tem impacto imediato nos números. Não há folhas de Excel paralelas, não há risco de versões desencontradas, há um único ponto de verdade.
O papel do diretor de obra neste processo
O diretor de obra é a peça central do controlo financeiro.
É ele que valida o que foi executado. É ele que aprova ou rejeita o que o empreiteiro declara. É ele que tem o conhecimento técnico para dizer se 120 m² de reboco foram realmente feitos ou se foram 95.
Na JANUA Obras, o diretor de obra tem acesso ao quadro financeiro em tempo real. Pode registar o avanço de cada especialidade, aprovar autos de medição com base no mapa de quantidades original, e sinalizar desvios antes que se tornem irreversíveis.
O investidor, por sua vez, tem visibilidade sobre tudo, sem precisar de estar em obra todos os dias.
Um exemplo prático
Imagina uma obra de reabilitação com um orçamento de €180.000.
Ao fim do terceiro mês, o empreiteiro diz que a obra está a "correr bem".
Mas o quadro financeiro mostra outra coisa:
Trabalhos aprovados até à data: €72.000
Trabalhos a mais já registados (fora do contrato original): €9.500
Custo previsto para terminar o que falta: €115.500
Total previsto de conclusão: €72.000 + €9.500 + €115.500 = €197.000
Ou seja, se não se fizer nada, a obra vai custar €17.000 a mais do que o orçamento inicial.
O investidor não perdeu esses €17.000. Ainda não.
Mas tem metade da obra pela frente para agir, questionar os trabalhos a mais, apertar o controlo dos autos, renegociar onde há margem.
Isto só é possível porque havia controlo. Sem ele, os €17.000 seriam uma surpresa na fatura final.
Conclusão
Uma obra rentável não é sorte.
É informação a tempo.
Saber o que foi gasto, o que falta, e o que o desvio atual representa no resultado final, isso é o que separa quem gere uma obra de quem só a financia.
O quadro financeiro no cronograma da JANUA Obras foi construído exatamente para isso
Dar ao investidor e ao diretor de obra a mesma visibilidade, ao mesmo tempo, sem depender de folhas de Excel ou de reuniões semanais para perceber onde estão os números.
Porque numa obra, a informação atrasada é quase tão cara como a informação errada.
